客戶變更究竟需要哪些步驟呢?
1.什麼是客變
在建商規劃建物時提前調整內部隔間、水電配置、更換建材、設備等等。
預售屋與新成屋的不同處在能夠避免
格局變更要再拆除或是插座不夠、建商的建材樣式不喜歡再拆除更換的費用
2.客變的流程有哪些呢?
★不一定每個建商都能做客變
在和建商初步了解時就可以詢問是否有客變服務的提供,以及能客變的範圍及客變期限時間
通常建商給的客變期限是1~2個月左右,依照每個建商不同
客變範圍建商會提供一定的規範範圍(每一間不太相同)
白石大致將流程細分為
1.和建商確認是否有客變服務
2.與建商進行預售屋買賣簽約
3.簽約後馬上向建商取得建築圖及水電圖等系統圖面電子檔
4.找到設計公司規劃客戶變更圖面(下方規劃圖面實例)
5.協助提交變更完成的圖面
6.建設公司確認及修改圖面
7.與建設公司簽名確認圖面及加減帳單明細
8.等待建商施工
9.完工驗收(攜帶客變完成的圖面會同建商,設計公司協同驗收把關)
10.調整驗收缺失
11.驗收缺失修整完畢
12.交屋
3.建築及使用執照
第一步關鍵要確認建築送請執照是否已進入流程
建案啟動販售預售屋要拿到建築執照才能販售
完工時取得使用執照正式完成建物
4.客變需要的圖面大致有哪些呢?
需要先向建商取得建築圖AUTO CAD檔,部分較高樓層或其他規範建商可能會提供消防設備圖等
-
原始現況平面圖
-
直上層樑柱圖
-
強弱電配置平面圖(含電視、網路、對講機)
-
燈具迴路開關平面圖
-
冷氣套管預留平面圖
-
給水設備平面圖
-
污排水(含冷氣排水)設備平面圖
依圖面需求作增減調整
來到規劃實例囉!
拿到建商的CAD檔時,設計公司會先整理圖檔,繪製設計面積計算報價
建商原格局圖▼
計算設計面積圖▼
通常基本客戶變更設計區域會扣除前後陽台、浴室、廚房
但如果是大型客變,那建商的客變內容就會更多
例如全室毛胚屋,建商室內只提供建築結構體,其餘室內隔間、室內門、磁磚、衛浴設備、廚具、強弱電系統等都可作客變
前後陽台屬於建築結構及外觀一致性,通常是不能做外觀變更的,而陽台區最常做的唯一變更項目是增加給水或用電插座
新規劃平面配置圖▼
在了解屋主需求後經過討論規劃出合適自己的平面配置圖
新規劃隔間圖▼
新規劃排水及穿樑套管圖▼

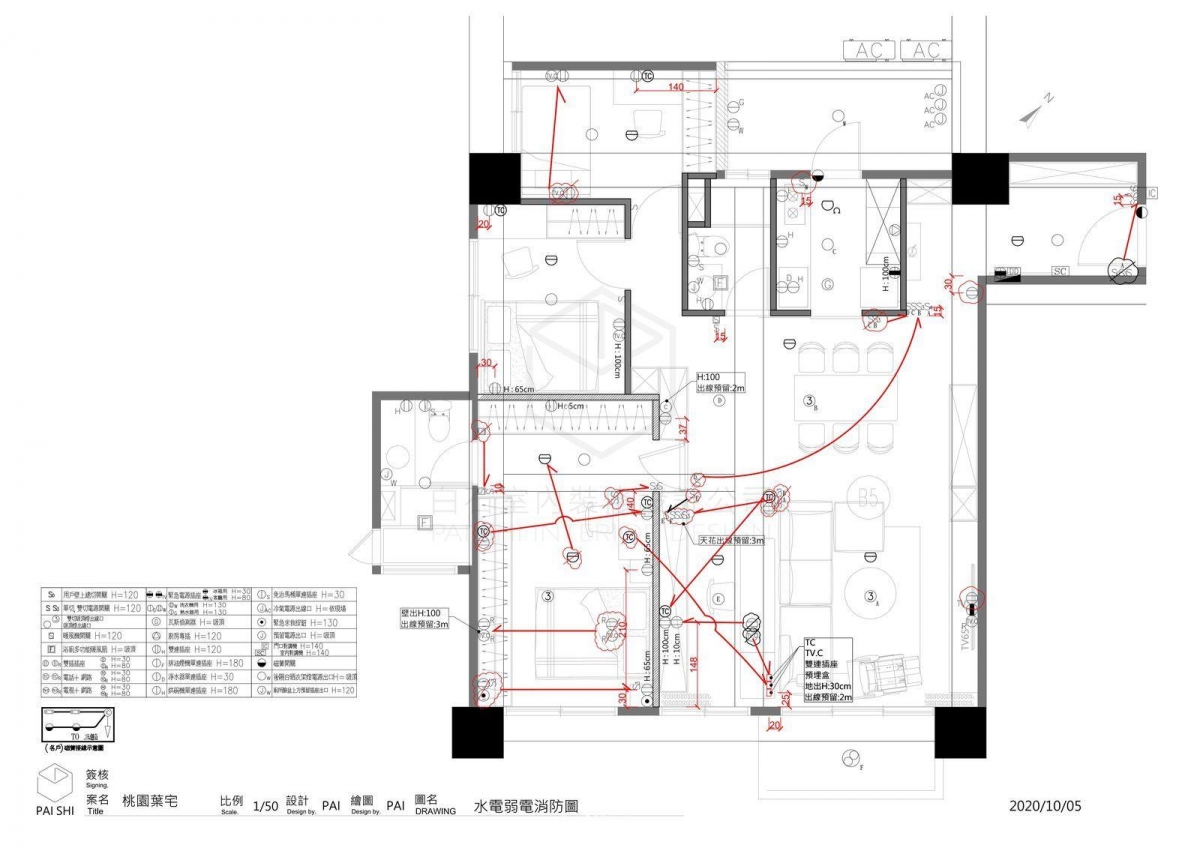

新規劃強弱電力消防圖▼
討論合適的開關位置、插座增加、弱電系統配置等
5.追加減單的確認
核對追加減項目及金額,確認後簽名,完成客變
#台北室內裝修 #台北室內裝潢 #台北住宅設計 #台北商空設計 #台北舊屋翻修 #台北舊屋翻新 #台北辦公室設計 #台北空間設計
其它店家文章
服務項目:
室內設計,商業空間設計,空間規劃,店面規劃,室內設計3D圖,居家空間設計,室內裝修,店面裝潢,辦公室裝潢,台北市室內設計,台北市商業空間設計,台北市空間規劃,台北市店面規劃,台北市室內設計3D圖,台北市居家空間設計,台北市室內裝修,台北市店面裝潢,台北市辦公室裝潢,松山區室內設計,松山區商業空間設計,松山區空間規劃,松山區店面規劃,松山區室內設計3D圖,松山區居家空間設計,松山區室內裝修,松山區店面裝潢,松山區辦公室裝潢
特別關鍵字:
室內裝修,台北室內裝修,松山區室內裝修,室內裝修推薦,台北室內裝修推薦,松山區室內裝修推薦,室內裝潢,台北室內裝潢,松山區室內裝潢,室內裝潢推薦,台北室內裝潢推薦,松山區室內裝潢推薦,室內設計,台北室內設計,松山區室內設計,室內設計推薦,台北室內設計推薦,松山區室內設計推薦,空間設計,台北空間設計,松山區空間設計,商空設計,台北商空設計,松山區商空設計,住宅設計,台北住宅設計,松山區住宅設計,舊屋翻修,台北舊屋翻修,松山區舊屋翻修,舊屋翻新,台北舊屋翻新,松山區舊屋翻新,辦公室設計,台北辦公室設計,松山區辦公室設計,空間設計,台北空間設計,松山區空間設計,空間裝潢,台北空間裝潢,松山區空間裝潢,咖啡廳裝潢,台北咖啡廳裝潢,松山區咖啡廳裝潢,信義區室內裝修,內湖區室內裝修,桃園室內裝修,新竹室內裝修,信義區室內裝潢,內湖區室內裝潢,桃園室內裝潢,新竹室內裝潢,信義區室內設計,內湖區室內設計,桃園室內設計,新竹室內設計,信義區空間設計,內湖區空間設計,桃園空間設計,新竹空間設計,信義區商空設計,內湖區商空設計,桃園商空設計,新竹商空設計,信義區住宅設計,內湖區住宅設計,桃園住宅設計,新竹住宅設計,信義區辦公室設計,內湖區辦公室設計,信義區空間設計,內湖區空間設計,信義區空間裝潢,內湖區空間裝潢,信義區舊屋翻修,內湖區舊屋翻修,信義區咖啡廳裝潢,內湖區咖啡廳裝潢
