40 年老屋翻新也能住得比新成屋舒服:預算、工期與基隆室內設計挑選指南
有位七堵的屋主打電話進來問:「我這間房子住了三十幾年,每年冬天牆壁都會流汗,是不是該重新裝潢了?」這通電話的內容,我們在基隆的老屋翻新案裡聽過不下數十次。
約了時間到現場,我們走進去不到五分鐘就知道,牆壁會「流汗」只是結果,但真正的問題出在外牆早年的防水層已經失效,加上基隆一年有將近半年在下雨,水氣從結構縫隙滲進來,再被室內外的溫差逼到表面,通常這種狀況如果只是重新油漆、貼上壁板遮起來,半年後會原地重演,而且到時候拆開,木作背面多半已經嚴重發霉了。
老屋翻新真正難的地方,是判斷哪些問題必須拆到見底處理、哪些可以保留。
如果判斷錯了,錢花了,家一定會住得不舒服。
這篇文章我們會把老屋翻新從屋況勘查、施工流程、預算分配、廠商挑選一路寫到驗收保固,中間特別處理基隆潮濕環境的防水與通風。看完之後,你至少知道下一步該做什麼、該問對方哪些問題。
住在老房子裡的人,可能比你想像中多很多,根據內政部統計,2025 年全國屋齡超過 30 年的住宅約 554 萬戶,占住宅總量將近六成,其中基隆的比例又更高,內政部在 2026 年 4 月的說明會上提出的數字是,全市 17 萬 1,556 宅當中,屋齡逾 30 年的有 10 萬 816 宅,占 58.77%;仁愛區甚至到 78.88%。
換句話說,在基隆討論老屋翻新,討論的不是特例,是多數人的居住現實。
問題是「老」這個字的解釋太籠統,通常我們到現場勘查時,會把屋況拆成三層來判斷,因為這三層的處理順序、費用級距和急迫性完全不同。
樑柱有沒有裂縫、鋼筋是否已經裸露生鏽、加強磚造的牆體是否嚴重歪斜,這一層如果出現問題,任何裝潢都必須往後排。

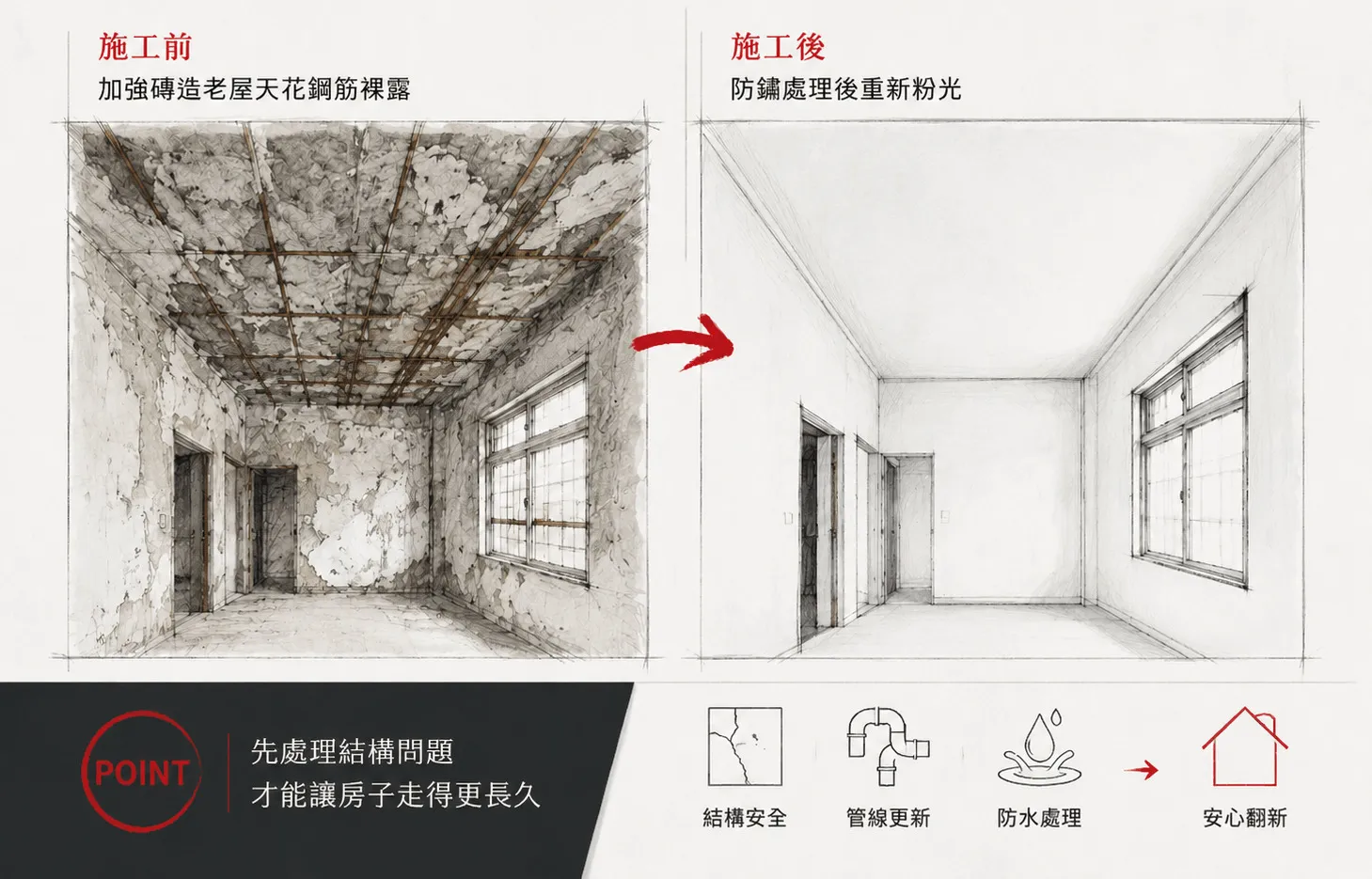

我們在木柵接過一戶兩層樓的加強磚造老屋,天花鋼筋裸露、牆面凹凸不平,處理方式是先剷除鋼筋周圍的舊泥塊、刷除所有泥沙,做完整的防鏽處理之後才重新粉光。這道工序沒有任何視覺效果,屋主完工後也看不到,但它決定了這棟房子接下來還能撐幾年。
老屋常見的是鐵管鏽蝕造成水壓不足與鏽水、電線容量不足以應付現在的家電、排水管坡度不夠而長期堵塞、浴室與外牆防水層已經失效。這一層是老屋裝修真正的成本重心,也是最容易被低價報價單省略的部分。
採光、動線、收納、隔音、衛浴大小。大部分屋主打電話來想談的都是這一層,但如果前兩層沒處理好,第三層做得再漂亮都撐不了幾年。
老屋翻新最常見的誤判,是把第三層的問題當成第三層來解。牆壁發霉不一定是通風不好,可能是外牆防水失效;地板起拱不一定是材料差,可能是樓下浴室的水氣往上跑。

下面這張表是我們現場勘查時實際會走一遍的項目,你可以在約設計公司之前先自己看一次。看不懂沒關係,重點是把「有異狀」的項目記下來,勘查當天直接問。
|
檢查層次 |
你自己可以先看的 |
出現這些狀況代表要拆開處理 |
|
結構體 |
樑柱與牆面的裂縫走向、有沒有鏽水痕跡 |
裂縫呈斜向並貫穿、混凝土剝落見到鋼筋 |
|
管線 |
水龍頭初開的水色、總開關跳電頻率、排水速度 |
出現黃鏽水、同時開兩台電器就跳電、地漏長期回堵 |
|
防水 |
外牆側的牆角、窗框四周、浴室隔壁牆 |
壁癌反覆出現在同一位置、窗邊下雨天會有水痕 |
|
機能 |
白天需不需要開燈、走道是否要側身通過 |
通風死角常年潮濕、收納量長期不足 |
這張表建議你拍下來,勘查當天請對方逐項回答。願意逐項說明的,通常是真的看過屋況;只回「都可以處理」的,你就要多問一句「怎麼處理」。
基隆的潮濕不是形容詞,是可以查到的數字。根據中央氣象署資料,基隆在 2024 年記錄到 175 個降雨日,另外還有 41 天的微量降雨;基隆市政府主計處的統計則顯示,民國 111 年全市總降雨量達 5,568.5 毫米。市府的都市計畫資料也提到,基隆 1 至 3 月的相對濕度可達 79.5%。
這些數字對施工的意義是:同樣一道工序,在基隆做和在中南部做要注意的事情不一樣。這也是在地團隊在基隆室內裝潢上真正有價值的地方,不是距離近,是知道濕氣會從哪裡進來。挑選基隆室內設計公司時,這一點比作品風格更值得你先問清楚。

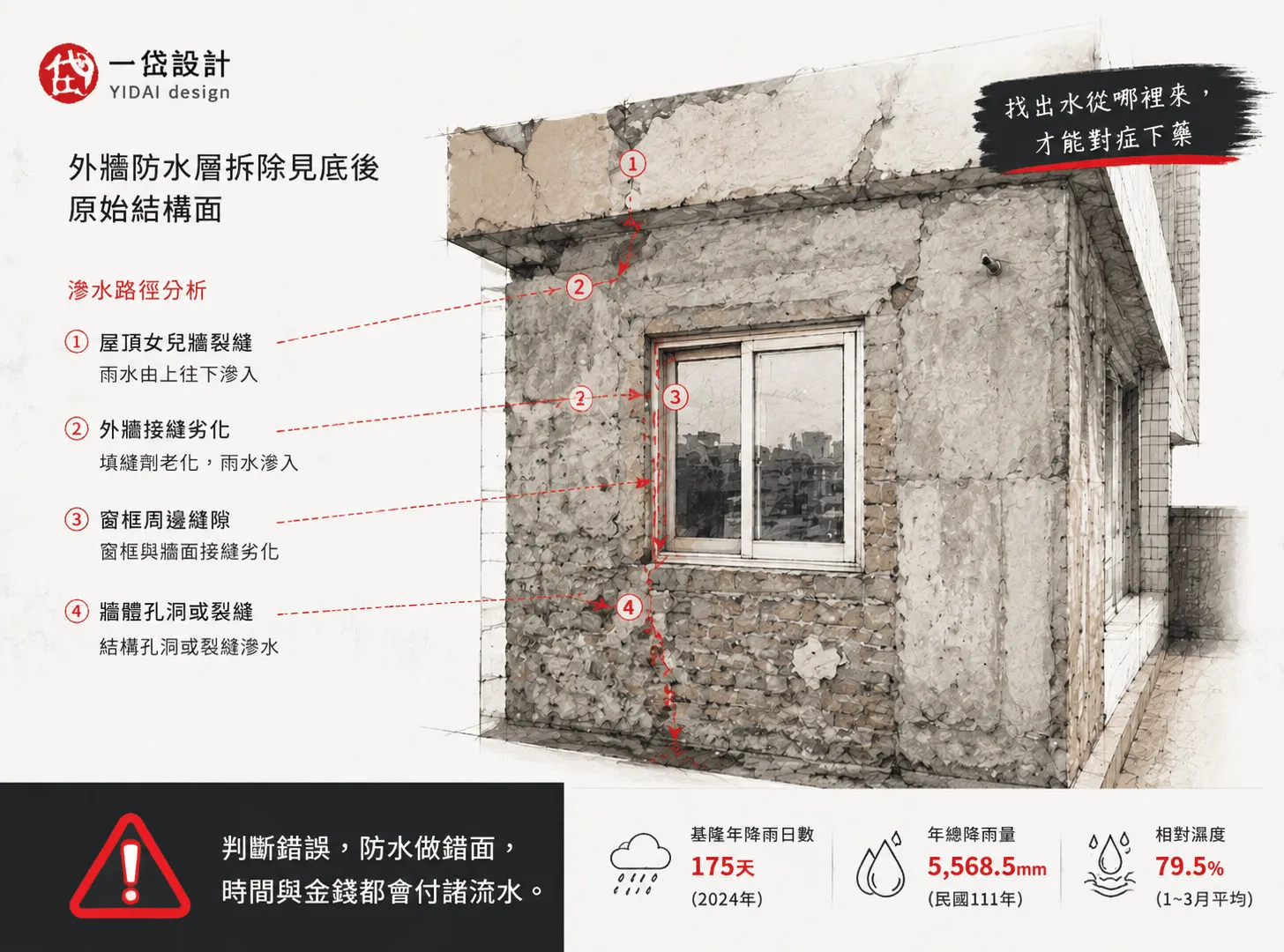

老屋的水氣來源大致有四條路,處理的優先順序也不同。
我們現場勘查時一定會做的第一件事,是先確認水痕出現的位置和下雨時間的關聯。
如果只在下大雨後出現,那多半是外牆或窗框;如果一年四季都在同一面牆,而且那面牆的另一側是浴室,那就是室內水源。這個判斷做錯,防水做在錯的那一面牆上,錢就等於丟掉了。

基隆靠海,空氣中的鹽分對金屬件的影響比內陸明顯得多。
我們在基隆的案子裡,鋁窗五金、鐵件收邊、系統櫃鉸鏈的選用標準會比雙北內陸案再嚴一級,因為這些東西壞掉的時候,通常不是整組更換,是要把櫃體或窗框拆開才修得到。
同樣的道理也適用在木作與系統家具的施作面,牆面如果沒有先做好防潮處理就直接靠上櫃體,背板在幾年後起泡變形的機率非常高,這不是板材便宜的問題,是在施作的過程中沒有處理好。
很多屋主是搬進去以後才發現要買三台除濕機。實際上通風動線在畫平面配置的時候就決定了:對外窗的相對位置、隔間有沒有把空氣路徑切斷、浴室排風管是否確實通到室外而不是排進天花板夾層。
我們的處理習慣是把浴室排風、廚房排煙、冷氣冷媒管的路徑在平面圖階段就一起畫進去,而不是等木作進場才現場找路,通常是在天花板封起來之後才發現排風管沒地方走,只能繞遠路或降低天花高度,這是老屋裝修最常見的遺憾之一。
如果你想看實際的防水施作狀況,可以參考一岱的防水工程作品集,裡面有幾組拆開見底的過程照片。
屋主最常問的第二個問題是「要做多久」。
一岱的服務流程分成六個階段:簡單面談(了解需求、預算、生活習慣與居住條件)、現場丈量(丈量並拍照存證,確認實際屋況)、平面設計(空間配置、風格設定、材質分析)、談設計圖(設計師詳解 2D 與 3D 圖,同時提供工程預算書與工程進度表)、工程契約(雙方正式簽約及付款)、工程竣工(點交、售後服務與工程保固),通常工作期間大致在2,5個月,(100萬到300萬)
不論你最後選擇的是設計公司還是裝潢統包團隊,第四階段都是最該花時間的一關。工程預算書和工程進度表如果在簽約前就拿得到,你才有辦法判斷這個案子的錢和時間怎麼分配。在還沒看到平面圖和預算書之前就被要求付訂金,這件事本身就值得你多想一下。
實際施工的順序有其物理邏輯,不是排班表可以隨便調的。
|
階段 |
工項 |
為什麼不能提前或延後 |
|
一 |
保護工程、拆除 |
拆完才看得到真實屋況,後面所有工項的數量才算得準 |
|
二 |
水電配管配線、弱電 |
必須在泥作封牆前完成,事後補做要重新打牆 |
|
三 |
泥作、防水、貼磚 |
防水試水沒過就往下走,磁磚貼完才發現漏水要全部拆 |
|
四 |
鋁窗、鐵件、輕隔間 |
涉及外牆與結構開口,要在木作進場前收乾淨 |
|
五 |
木作、系統家具 |
牆面必須先抓好水平,櫃體才靠得緊、門片才不會歪 |
|
六 |
油漆 |
木作與系統櫃完成後才批土上漆,順序反了會被刮傷 |
|
七 |
廚具、衛浴設備、地板 |
濕作業全部結束後才進場,避免污染與碰撞 |
|
八 |
窗簾、玻璃、細清 |
收尾階段,也是驗收前的最後調校 |
這張表最重要的是右邊那欄。我們遇過屋主拿別家的進度表來問,為什麼油漆排在系統櫃前面。答案很單純:那樣排比較好調工班,但完工三個月後,櫃體邊緣的漆膜會開始出現細微缺角。這種事屋主當下看不出來,一年後才會發現。
如果一家公司願意在簽約前就把工程進度表給你,並且逐項解釋為什麼這樣排,這件事的參考價值比任何得獎紀錄都高。
工作期間大致在2,5個月(100萬到300萬),工期會被三件事拉長:屋況比預期差、屋主中途變更設計、工班調度不順。第一項無法完全避免,但可以靠勘查把範圍縮小;第二項可以靠平面圖階段多花時間來避免;第三項則和團隊是不是有長期配合的工班直接相關。
我們在基隆七堵接過一戶豪宅翻修,屋主帶著台北設計師的圖來,我們在現場直接指出原圖主臥配置的問題,重新調整後照表操課,拆除、水電、空調、泥工、鋁窗、鐵工一條龍進場,接著才是木作、衛浴、廚具、油漆,最後收玻璃、地板、窗簾與清潔,在 60 個工作天內完成交屋。這個案子的完整紀錄在基隆七堵豪宅裝修 60 天個案故事。
請注意!60 天不是每個案子都能複製的數字,它的前提是屋主在設計階段就把決定做完,而且施工期間沒有大幅變更。實際工期請以勘查後的工程進度表為準。
我們先說說 2026 年的市場背景,因為這會影響你手上舊資料的準確度,技術工種長期斷層,泥作、木工、水電師傅的日薪這幾年持續走升,多家業者的公開資料顯示日薪已來到 4,000 元以上的區間;主要建材價格的波動週期也縮短,半年內出現一到兩成調整並不罕見,你在網路上查到三年前的每坪單價,現在幾乎都要往上修。
以公開市場行情來說,2026 年多家設計公司與媒體整理的數字,老屋全室翻新大約落在每坪 10 萬到 22 萬元之間,中古屋局部翻新則低於這個區間,這是市場概況,不是報價;實際金額必須依屋況、坪數、工程項目與建材等級評估。
看到明顯低於市場行情的報價,第一件事不是高興,是去找出那筆錢是從哪個工項省下來的,多數時候答案在你看不到的地方:電線沒有全室更新、防水只做一底一度、拆除沒有拆到見底。

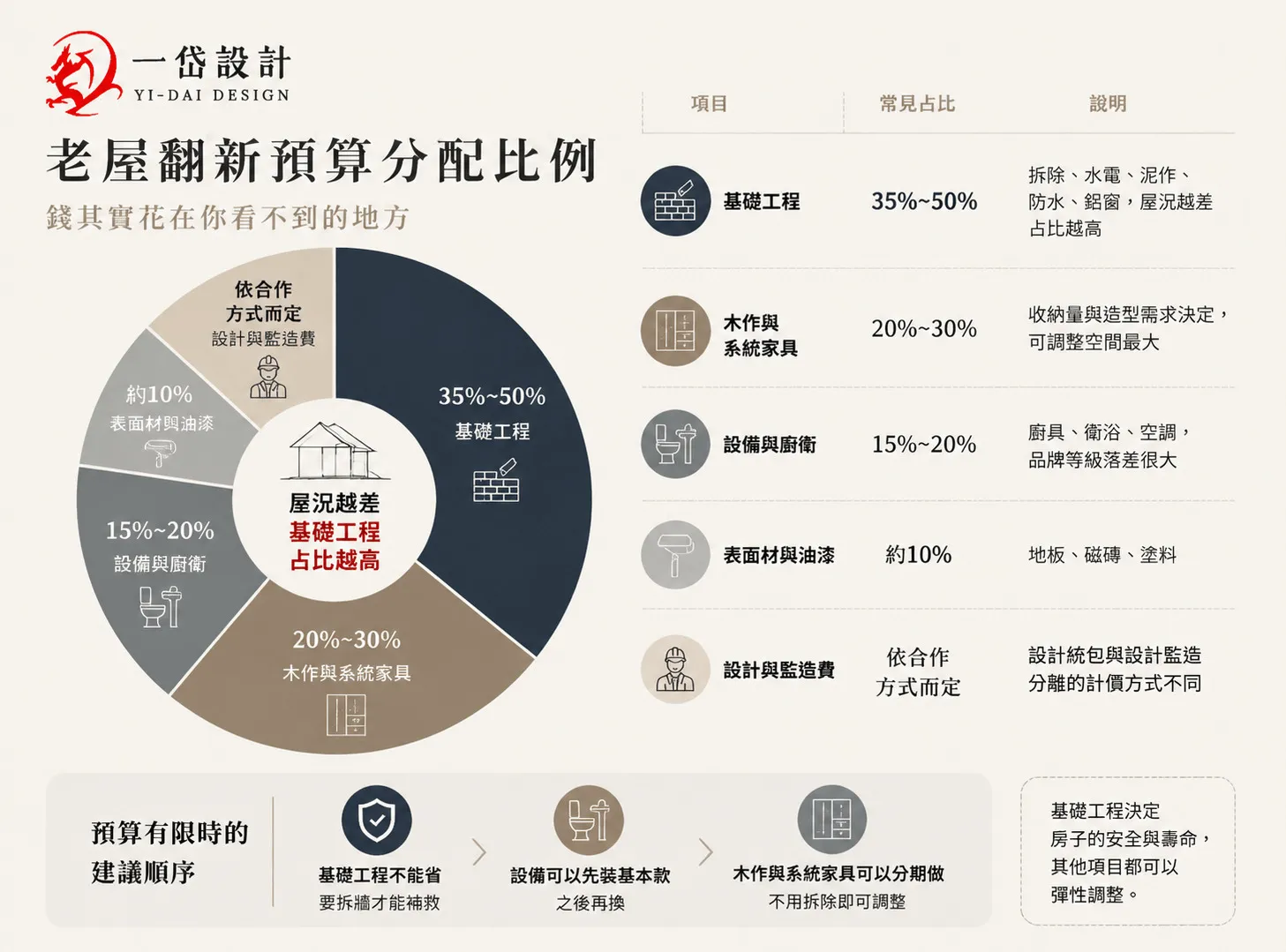

下面是舊屋翻新常見的費用結構比例,這是我們協助屋主抓預算時的參考架構,實際比例會因屋況而移動,屋齡越高、基礎工程占比越大。
|
項目 |
常見占比 |
說明 |
|
基礎工程 |
三成五至五成 |
拆除、水電、泥作、防水、鋁窗,屋況越差占比越高 |
|
木作與系統家具 |
兩成至三成 |
收納量與造型需求決定,可調整空間最大 |
|
設備與廚衛 |
一成五至兩成 |
廚具、衛浴、空調,品牌等級落差很大 |
|
表面材與油漆 |
一成左右 |
地板、磁磚、塗料 |
|
設計與監造費 |
依合作方式而定 |
設計統包與設計監造分離的計價方式不同 |
如果你的預算有限,我們的建議順序很明確:基礎工程不能省,設備可以先裝基本款之後再換,木作與系統家具可以分期做。理由是前者要拆牆才能補救,後者不用。
追加款不是壞事,壞的是沒有事先告知的追加,翻新工程在拆除之後幾乎必然會有調整,關鍵是這些調整有沒有在簽約前就被列為「可能項目」。
常見的有以下幾種。
務實的做法是在簽約前請對方把「拆除後可能追加的項目」寫成一張清單,並標示各項的估算區間,這張清單開得越具體,代表這家公司的現場經驗越足。
這是 2026 年老屋屋主應該知道的一件事,內政部推動的「老宅延壽機能復新計畫」自 2026 年 5 月起由地方政府受理申請,期限到 2027 年 12 月 31 日,三年編列 50 億元特別預算,補助對象為屋齡 30 年以上的合法建築物,適用 4 至 6 層樓公寓與 6 樓以下透天住宅,補助項目涵蓋建物立面、屋頂防水與隔熱、管線更新、增設或改善無障礙設施等。
依各家媒體與地方政府公開資料,補助採實支實付,公共空間以「棟」為單位有其額度上限,私人室內空間則另有每戶額度。資格條件、優先順序與收件期限各縣市不同,且已進入危老或都更程序的案件不得重複申請。
我們的建議是:如果你的房子屋齡超過 30 年、樓層數符合,在開始談裝潢之前先到內政部都市更新入口網的老宅延壽專區確認資格,或洽詢基隆市政府都市發展處。補助的申請流程有前後順序,核准後才能動工,先開工再回頭補件通常來不及。

市場上常見的合作方式有三種,各有適合的屋主,沒有誰一定比較好。
|
合作模式 |
誰負責發包與現場管理 |
適合的屋主 |
要留意的地方 |
|
設計監造分離 |
屋主自行發包,設計師負責監造 |
有時間、懂工程、想自己掌控成本 |
工班之間的銜接責任在屋主身上 |
|
設計統包一體 |
同一家公司負責設計與施工 |
想要單一窗口、不想協調多方 |
報價的比較基準較難逐項拆開 |
|
純工程統包 |
屋主已有圖面,交由統包執行 |
圖面已定案、只需要施工 |
圖面若不完整,現場變更會很多 |
一岱屬於第二種。從拆除、水電、分離式冷氣、泥工、木工、輕隔間、系統家具、鋁窗、鐵件、油漆、廚具到沙發訂做,是同一個團隊帶著長期配合的工班做完。這種裝潢統包模式最大的好處是責任歸屬清楚,工序銜接不會出現空窗;代價則是屋主必須對單一團隊有更高的信任,而且報價會是一整包,不像分開發包那樣容易逐項比價。
我們的做法是把這個代價補回來:預算書逐項列出工項、單位與數量,而不是整包寫成「一式」。報價單上「一式」出現的次數,幾乎可以直接反映後續爭議的機率。
我們接過一個不到 8 坪的小套房,原本的工程做了半年還沒完工,屋主求助無門,多方協調後由我們接手。接手時進度混亂、施工品質不一,等於要重新規劃工序、重新協調各工班,同時依現況調整部分設計。那段期間現場陸續出現供電、設備未完成、水電未接的狀況,就算是假日晚間也立刻協調師傅到場。最後在不到 8 坪裡完整做出無煙廚房、小客廳、吧檯、衛浴、洗衣機配置與收納機能,順利交屋。完整過程在被放鳥的小套房個案故事。
寫這個案子不是要說我們多厲害,而是要說一件事:裝潢順利的時候誰做都差不多,真正的差別出現在問題發生的那一天。你在選廠商時要判斷的,其實就是這件事。
我們知道網路上的基隆室內設計與老屋翻新推薦名單很多,但名單本身沒有判斷力,而以下這六個標準是我們認為屋主自己就能驗證的,不需要懂工程。
第一,勘查的順序:廠商願意先到現場看屋況、拍照存證,之後才給報價的,和沒看現場就先報一個每坪單價的,是兩種做事方式。老屋的變數在拆開之後,沒看過現場的報價只能是猜的。
第二,資格是否可查:室內裝修若涉及變更隔間、防火避難設施等項目,依建築法規需由合法登記的室內裝修業辦理申請。你可以直接請對方出示公司登記與相關證照,正派的公司不會覺得被冒犯。
第三,報價單的謹慎度:前面提過的「一式」問題之外,還要看有沒有標示品牌、型號、規格與數量。同樣寫「防水工程」,做一底一度和做兩底三度的成本差很多,報價單上看不出來,現場也就沒有依據可以要求。
第四,有沒有自有或長期配合的工班:這一點決定工期與品質的穩定度。臨時找來的工班在旺季會被別的案子調走,工序一斷,後面全部往後推。

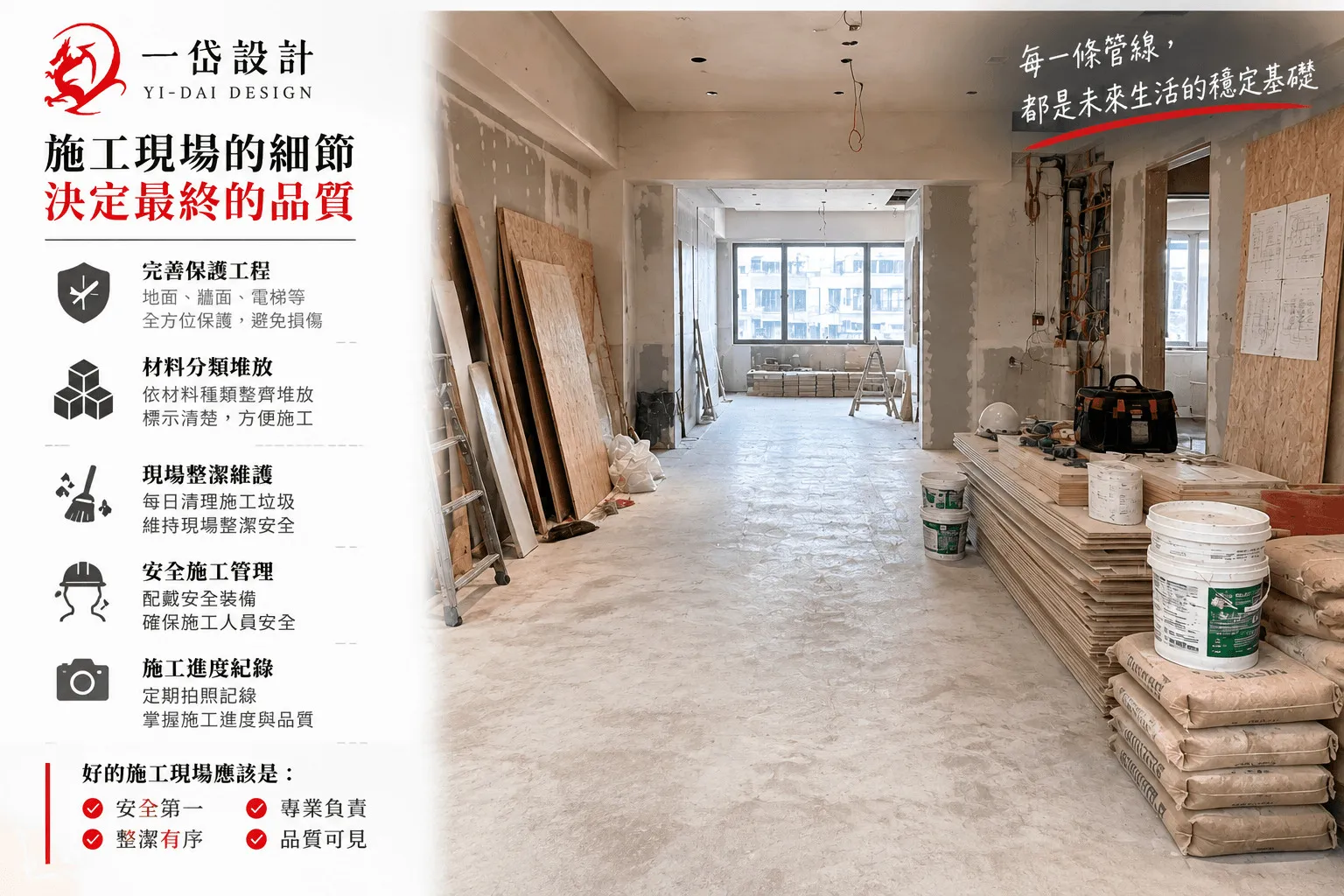

第五,願不願意讓你看現在正在施工的案場:完工照片可以修,但施工中的現場修不了。看保護工程做得如何、材料堆放是否整齊、現場有沒有隨手清理,這些細節騙不了人。
第六,保固條款是否白紙黑字。年限、範圍、排除項目、聯絡方式,全部要寫進合約。口頭說的「以後有問題找我」,在三年後沒有任何效力。

選擇基隆室內設計團隊,好處不只是車程近,對我們來說,在地累積的價值集中在三件事:第一點是我們知道基隆哪些區域的老公寓外牆特別容易滲水、第二點是我們知道潮濕季節哪些工序必須延後、以及第三點工班就在附近,臨時狀況能當天到場。
第三點在老屋翻新裡尤其重,老屋施工幾乎一定會有突發狀況,能不能當天處理,和團隊的據點距離直接相關。
我們的基隆營業所在七堵區泰安路,服務範圍涵蓋基隆、雙北與汐止一帶。

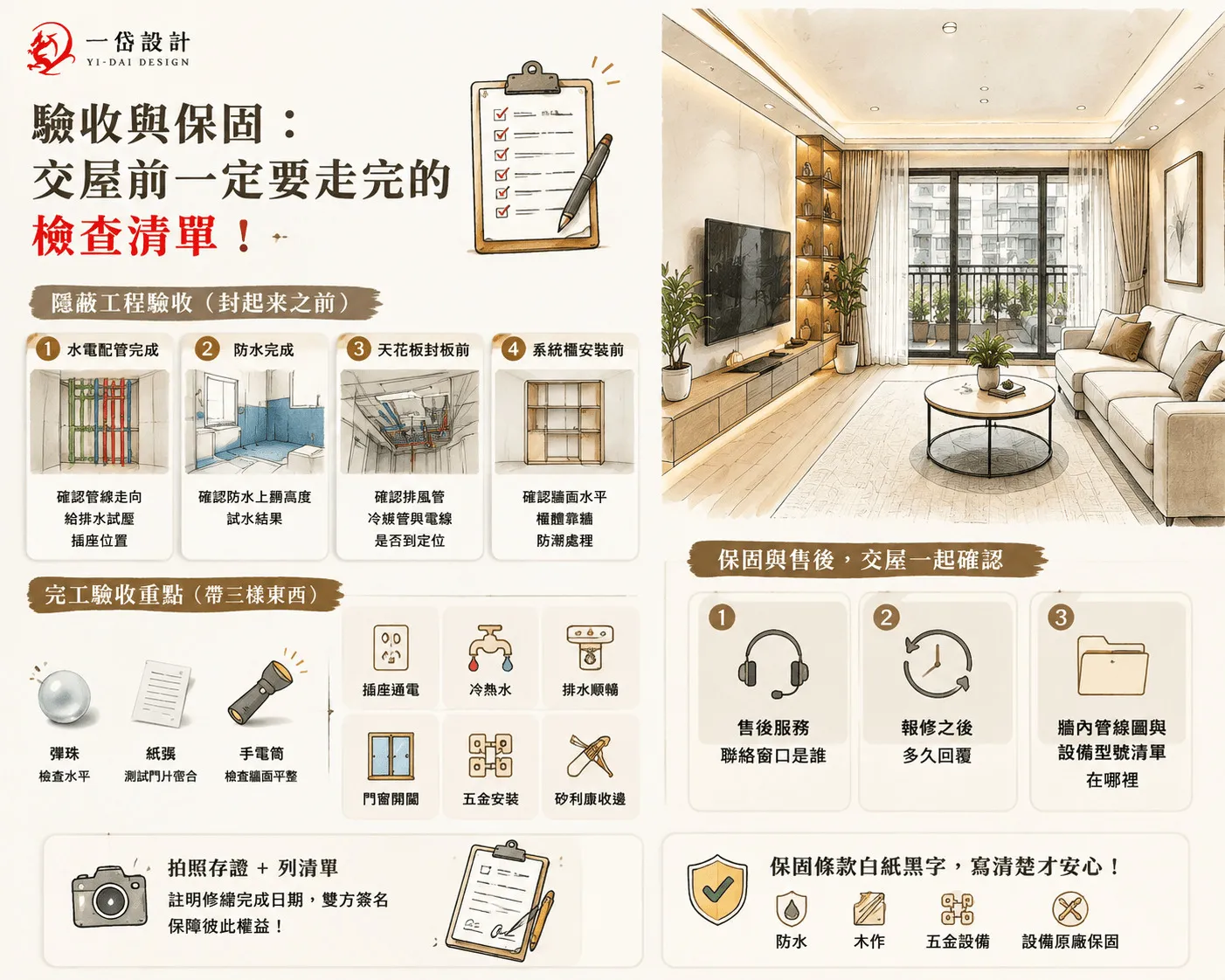

驗收不是完工那一天才做的事。這類工程有大量項目在封板之後就看不到,所以真正該安排的是分階段驗收。
以下這幾個時間點,請務必到現場,或至少要求對方拍照存證。
完工那天的檢查建議帶三樣東西:一顆彈珠、一張紙、一支手電筒。彈珠可用來確認地板與檯面水平,紙夾在門片與櫃體之間測試閉合密實度,手電筒斜照牆面可以看出批土與油漆的平整度。
其他要逐項確認的還有:所有開關插座是否通電、冷熱水是否正確、排水是否順暢且無異味、門窗開闔是否順手、五金是否安裝到位、矽利康收邊是否連續無斷點。
驗收發現的問題請當場拍照並列成清單,註明修繕完成日期,雙方簽名。這份清單比口頭確認有效得多,對雙方都是保障。
保固部分,年限與範圍請以合約載明為準。不同工項的保固期本來就不一樣,防水、木作、五金設備各有各的標準,設備類還會另有原廠保固。簽約前請把這幾項分開問清楚,不要接受籠統的一句「全室保固幾年」。
這份資料在三五年後換設備或處理漏水時會省下很多時間,很多屋主是到了要修的那一天才發現當初沒有留,畢竟裝修後的售後服務,本來就是工程的一部分。

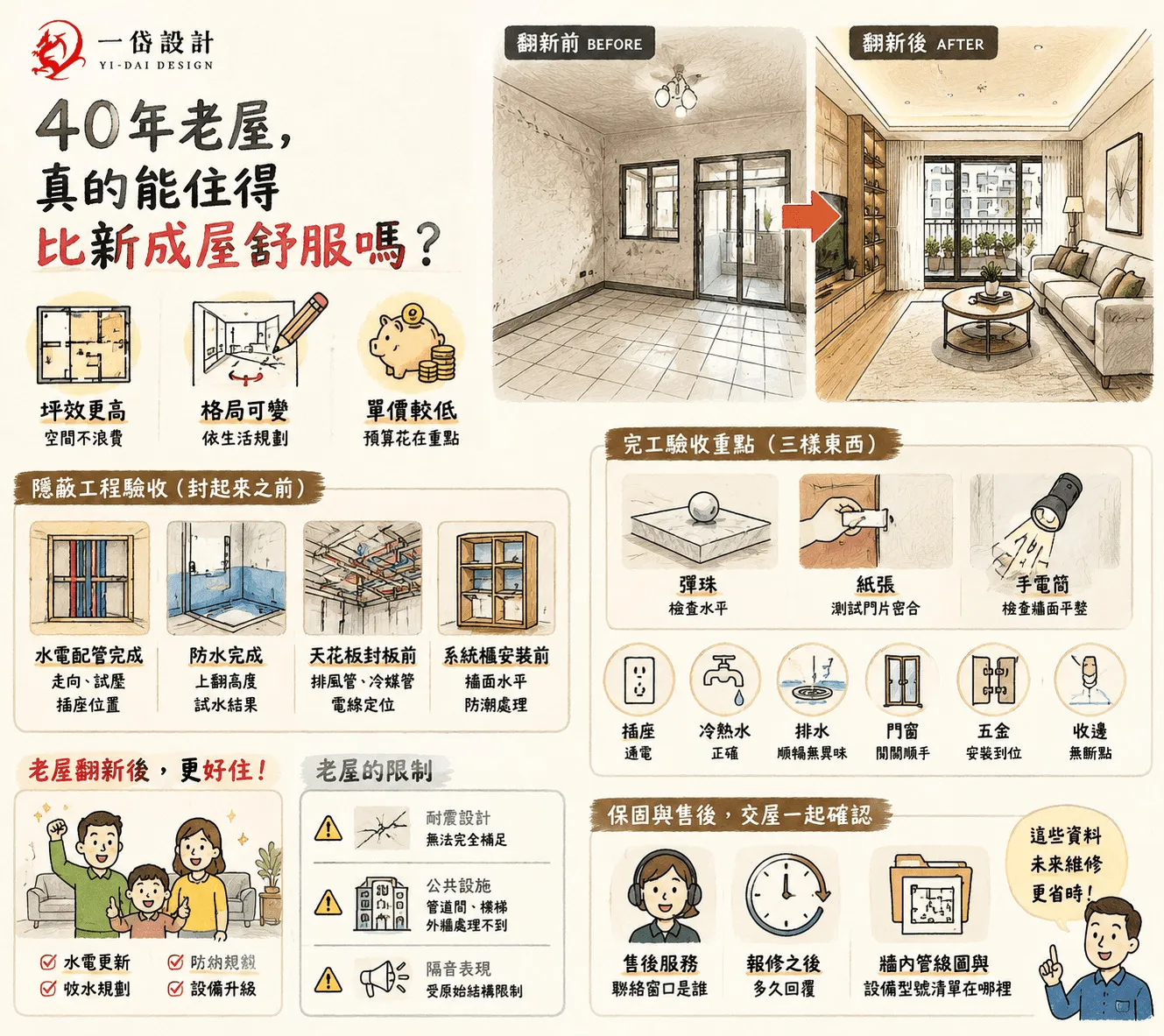

回到標題這個問題,答案是可以,但要說清楚是在哪些面向。
單價讓你有餘裕把預算放在基礎工程和真正好用的設備上,全室翻新之後,水電管線是全新的、防水是重做的、收納是量身規劃的,這幾點新成屋不一定做得比較好。
舉一個實際的例子,我們在木柵那戶老屋裡,有一間不足 3 坪的小孩房,用系統家具把雙人床、棉被櫃、衣櫃與書桌一次做進去,收納全部嵌進動線,不往房間中央擠。同一戶的主臥入口刻意後退 90 公分做出獨立玄關感,梳妝台後方安置大型明鏡,避免開門直接看到梳妝台。這些調整在新成屋的既定格局裡不見得做得到,在老屋反而因為可以動格局而有空間發揮。
要誠實說的是「限制」。耐震設計規範在不同年代都會有明顯差異,有許多老屋的結構性能無法透過室內裝修完全補足;還有管道間、樓梯與外牆都是屬於公共部分,單戶翻新根本就處理不到;隔音表現則取決於原始樓板與隔間結構,只能設法改善外觀,無法完全比照新建工法。
所以真正的答案是:在居住舒適度、坪效與使用彈性上,40 年老屋翻新之後確實可以贏過新成屋;在結構耐震與公共設施上,它有自己的天花板。
需要把這兩件事分開看,你才能判斷這筆錢值不值得花。如果你想看實際的前後落差,可以參考一岱的老屋裝修作品集,裡面的木柵危樓案例可以看到最極端的屋況是怎麼被救回來的。

全室翻新的工期主要看屋況與工程範圍。
一般而言,拆除到交屋的施工期常見落在兩到四個月之間,加上前面的丈量、平面設計與確認圖面,整體規劃期還要再往前抓。
基隆老屋翻新在雨季會多一項變數,外牆防水與泥作濕作業需要天候配合,遇到連續降雨可能順延,準確工期請以勘查後的工程進度表為準。
先確認你的房子屬於哪一種狀況。
管線與防水都還堪用的中古屋,預算可以偏向機能與表面材;屋齡 30 年以上、管線未曾更換的老屋,基礎工程通常會吃掉三成五到五成的預算。
以 2026 年公開市場資料來看,老屋全室翻新的行情大約每坪 10 萬到 22 萬元,實際金額需依屋況評估。建議在勘查後取得完整工程預算書再做決定。
全室翻新幾乎都需要。拆除與泥作階段有粉塵和噪音,水電施工期間會停水停電,安全與健康考量下不建議居住。
如果是局部翻新(例如只做浴室或廚房)則可以分區施工,但仍要有幾天的不便期。
時間怎麼安排,可以在簽約前請對方在工程進度表上標出來。
可以,而且對預算有限的屋主是務實的選擇。
要注意的是浴室和廚房是全屋防水與管線的重點區域,局部施工時仍要確認新舊管線的銜接方式,以及防水是否能與既有結構有效搭接。
如果未來兩三年內有全室翻新的打算,建議在做局部時就先把管線路徑規劃進去。
在基隆,最有效的三件事是:
這些都是屋主自己就能做的事,發現異狀及早處理,成本會低很多。
可以。實務上我們常遇到屋主拿著兩三家的報價單來問差異,我們會協助說明各項的工法差別與可能的省略之處。
這件事對雙方都好,你知道錢花在哪,我們也不需要用低價去競爭。
如果你正在考慮老屋翻新,我們建議的第一步不是比價,是先把屋況看清楚。
一岱以裝潢統包的方式提供免費到府估價,實際流程是:先約時間到現場丈量與拍照存證,確認結構、管線與防水的實際狀況,接著繪製平面配置圖並提供工程預算書與工程進度表,讓你在簽約前就看得到錢花在哪、工期多長。
看完覺得不合適也沒有關係,這份屋況評估你可以帶去問別家。
想約勘查或先做線上諮詢,都可以從聯絡我們頁面留下需求,或直接使用以下方式聯繫。
電話:02-2451-9468
手機:0928-813-572
信箱:ming813572@gmail.com
基隆營業所:基隆市七堵區泰安路 30 號
台中營業所:台中市西屯區台灣大道三段590號
台南營業所:台南市南區明興路655巷19弄22號
台東營業所:台東縣卑南鄉東興村東園三街86巷66號
LINE 諮詢:一岱室內設計官方 LINE
基隆室內設計,裝潢統包,老屋翻新推薦,基隆室內裝潢,基隆老屋翻新 基隆七堵 40 年老屋客廳翻新後實景
其它相關店家資訊
